太原市政建設集團有限公司修文縣金龍大道(修文段)一標段工程施工札記 發布時間:2020-09-29 15:28:10 來源:本站 閱讀:14669
集團公司承建的修文縣金龍大道(修文段)一標段工程位于貴州省貴陽市修文縣龍場鎮,道路設計等級為城市快速路。

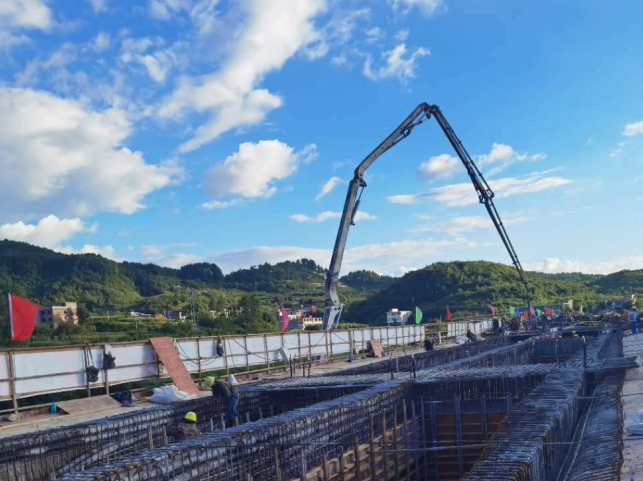

該工程于2019年6月正式開工,路線全長2.95千米,寬度55米。含兩座立交橋、路基、路面、管網、排水等工程,工程造價5.89億元。截止目前,該工程K0+450—K2+950段路基、邊坡防護、涵洞及龍扎立交橋主體結構已全部完成,完成產值4.15億,完成總造價的70.4%,現在正在進行路基調平及龍扎立交橋附屬工程施工。該工程預計將于2021年5月底完工。
破解難點,采取“多點開挖” 項目部在進場后,立即組織工程技術人員確定施工進度計劃,制定相關施工方案,分析工程重點難點,經過前期詳細勘察后,確立土石方挖填工程為該工程的重點難點,該工程填方量達一百八十萬方,挖方量達五十萬方,其中填方部分全部為石方,為此項目部組織多支民建隊和機械進場施工,高峰時,挖機和運輸車多達近百輛。由于該工程地處縣城附近,無法使用爆破施工,為了加快施工進度,項目部經研究后,決定采用炮錘鑿取,利用重型卡車運輸,實行“多點開挖”的施工方式,科學組織,合理調派機械,將機械利用率達到最大化。截止目前,該工程土石方挖填已基本完成,為后續施工奠定了堅實的基礎。
安全先行,實現全程控制 項目部本著“安全第一、預防為主、綜合治理”的安全生產方針,在建立健全安全技術交底制度、嚴格施工人員入場安全教育的基礎上,要求全部施工人員簽訂安全責任書。同時,項目部還要求每個班組每天班前都要進行安全學習,讓施工人員在意識上牢固樹立安全規程,實現“管理人員做到人人都是安全員”的目標;嚴格實行安全巡檢制度,在安全上做到無死角、不遺漏,從源頭上杜絕安全隱患;施工現場安全部門全程參與工程關鍵部位的控制與驗收,如土石方工程中的運輸?shù)缆吩O(shè)置、開采點機械協調,橋梁工程中的箱梁預制滿堂紅支架的搭設,高處作業中的預防措施執行等都在專職安全員的嚴格控制之中,確保各工序安全有序進行。
嚴控質量,注重施工品質 接到施工任務后,項目部立即制定工程質量目標,配備相關技術人員,優化施工技術方案,選擇優秀的施工隊伍進場施工,采用事前、事中、事后全程嚴控,嚴格執行技術交底程序,將質量措施落到實處。施工過程中,項目部積極配合業主現場監督員和施工監理的工作,對每一道工序都按相關施工規范嚴格執行,對重點部位邀請設計院的設計人員進行現場指導檢查。同時,項目部針對發現的質量隱患及時消除并采取預防糾正措施,通過實施標準化施工,狠抓質量管理,嚴格責任到人,全力打造精品工程。
文明施工,樹立企業形象 施工前,項目部就文明施工事宜與建設方及當?shù)丨h(huán)保衛生部門進行溝通,確立文明施工方案,現場標語警示標志齊全,并懸掛在安全醒目位置,七牌一圖合理設置,交通防護科學有序,每處施工車輛進出口均設沖洗路槽,運輸車輛遮蓋齊全,消防設施齊備,現場物料堆放有序。施工中,項目部安排專人定期進行文明施工檢查,積極樹立太原市政集團的文明施工形象,施工期間,該工程憑借優良的施工形象和完善的安全文明措施,得到了修文縣委縣政府和廣大市民的一致好評,并作為重點工程中的“樣板”多次接受縣政府和相關單位的現場觀摩。
項目部全體施工人員一致表示將堅定不移地貫徹集團公司安排部署,求真務實嚴管理,過程控制抓落實,全力推進工程建設,在貴陽市留下太原市政集團鮮明的足跡。
