穿過一片高樓聳立的住宅區,太白路建設工程二標段施工現場呈現在眼前,在左右兩側居民樓的映襯下,機聲隆隆的繁忙工地更突顯出市政建設者們攻堅克難、爭分奪秒的忙碌身影。該工程由二項目部負責承建,全體施工人員日夜奮戰在施工一線,合力奏響一曲和諧施工的“交響曲”。目前雨水管線已全部完工,污水管線已累計完成1312米,占總量的63%。預計該工程將于10月底完工。
搭設施工“舞臺” 巧解空間難題

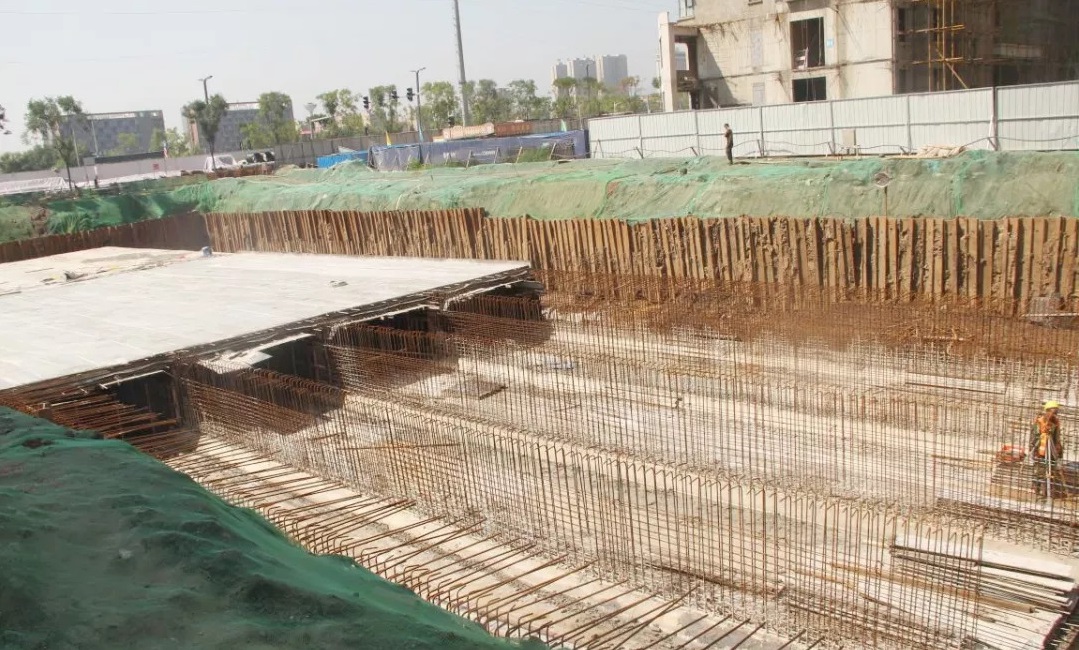

太白路建設工程施工二標段南起攝樂街,北至金橋北街,道路全長約2.4公里,規劃紅線寬30米。該工程位于尖草坪區,道路兩側緊鄰新建的大型住宅項目,導致施工場地受限,作業面狹窄。尤其是攝樂街——攝樂北街路段施工成為了整個標段的最難點,該路段規劃紅線寬為30米,設計修建一處17.7米寬的四孔雨水方涵,需開挖的溝槽寬度達到了28米,且道路兩邊緊挨住宅區,只預留下一側2米寬的施工便道,給施工順利開展帶來了嚴重影響。項目部第一時間協調各類施工機械,采取臨時更改施工便道位置的方法,利用尚未開挖路段修筑機械匯車通道,最大程度利用施工空間,巧妙搭設施工“舞臺”,順利推進工程進展。由于該路段土質為流沙質,地下水位較高,基坑平均深度為6—7米,且兩側小區原先并未放置排水管道,基坑降水支護成了施工中的重難點。項目部經認真研究,在全線基坑兩側打設鋼板樁,對其進行支護加固的同時,又在基坑內打設降水井,并利用水泵進行抽水作業,對基坑進行有效降水。因施工現場無處可以排水,項目部果斷采用明排降水法,通過另架設管道將廢水排放到施工場地外圍的攝樂街管道中,保證施工有序開展。該道路土方量大,且泥質土體較多,大量土方外棄成為了目前較大的施工難點,項目部采取兩側同時進行挖土作業,8臺挖機和4臺裝載機一字排開進行倒土施工,并利用磚渣硬化便道用于外運土方的車輛通行,全體施工人員連夜奮戰,由于緊挨居民區為不影響周邊居民夜晚休息,項目部只能縮短土方外運時間,加快工作節奏,真正做到了“分秒必爭”,目前土方外運工作正在抓緊進行中,將為后續施工贏得更多的時間。
譜寫管理“音符” 打造質量意識
二項目部在抓工程質量管理工作中,注重抓好細節落實,強化工程質量管控,在不斷完善質量管理細節上下功夫,譜寫出全員共同管理的強勁“音符”,全力打造優質工程。一是增強質量管理意識。項目部組織全體施工人員學習關于施工的實際操作規范及質量把控等方面專業知識,提高施工人員工程質量意識,保障工程有序進行。二是建立完整管理體系。開工伊始,項目部成立了由項目經理帶頭,各類施工人員組成的人員分工機構,通過制定詳細的崗位職責,確保責任到人,并預先制定各項施工方案,做好工程前期準備。三是針對現場質量進行嚴格把控。項目部從材料進場就開始加強對于施工材料的監管,采用“三把關,四檢驗”制度,對材料供應人員、技術質量檢驗人員、操作使用人員進行把關,對施工材料的規格、品種、質量、數量進行檢驗,保障材料合格率。四是制定獎罰責任制度。項目部在質量管理中做到有章可循、獎罰分明,有效調動了全體施工人員的工作熱情,在施工中形成了全員抓質量的良好氛圍,將施工質量管理落到實處。
建設期間,項目部全體施工人員以昂揚的斗志、飽滿的激情全力推進工程進展,奏響工程建設“交響曲”,確保高質量地完成施工任務,為建設美麗大太原再譜新篇。
